一、總體要求
(1)開放區驗收條件:開放區域建筑工程按照施工合同、施工圖說、設計更改等要求,依據現行國家施工規范、驗收規范全部完成,達到預驗收條件;(并參照“龍湖集團《項目物業承接查驗管理制度》”執行)。
(2)開放區市政接口條件:開放區給水、排水、電、氣、熱、通訊、有線電視等大市政接口完成,達到市政接通條件。
(3)開放區機電系統功能:開放區建筑單位工程強電、弱電(有線電視、網絡、電話、安防)、消防、給排水、燃氣管線、供暖、空調等按交付標準安裝到位(溫控面板、對講主機等易丟器件可酌情處理),功能性調試完成,具備開通使用條件。
(4)開放區道路接口條件:開放區完成各大市政道路接口,具備車輛、行人通行使用條件。
(5)開放區清潔:開放區域無垃圾,整潔,墻面、地面無污染。
二、建筑單位工程要求

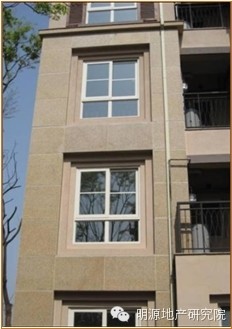

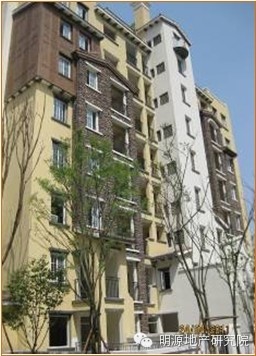

1.外墻裝飾——高層

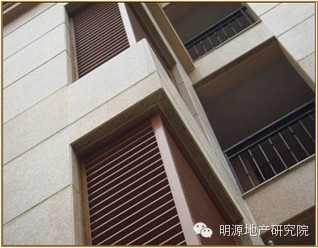

(1)涂料、外掛石材(磚)、欄桿、百葉窗、木飾架等完成。
(2)墻面清潔完成。
2.外墻裝飾——別墅、洋房
(1)涂料、外掛石材完成、墻面清潔。
(2)建筑外墻構件完成。
3.平屋面
(1)屋面找坡正確、無積水,防水加強帶均勻、邊界清晰。
(2)屋面墻根部泛水光滑;女兒墻壓頂向內找坡。
(3)屋面保溫層排氣管安裝美觀,根部加強防水到位、邊界清晰。

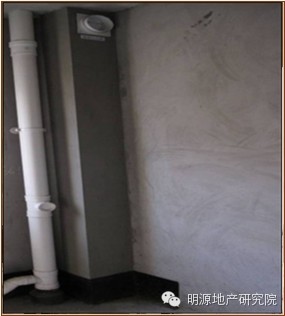

(4)出屋面煙道,安裝規整、面漆均勻、根部加強防水到位。
4.坡屋面
(1)屋面瓦完成,無破損,表面清潔,無明顯污染。
(2)接頭搭接嚴密,不得露縫。
(3)瓦面平整順直,檐口平直、無大小頭。
(4)批水板、天溝完好,天溝內無垃圾。
5.公區裝飾

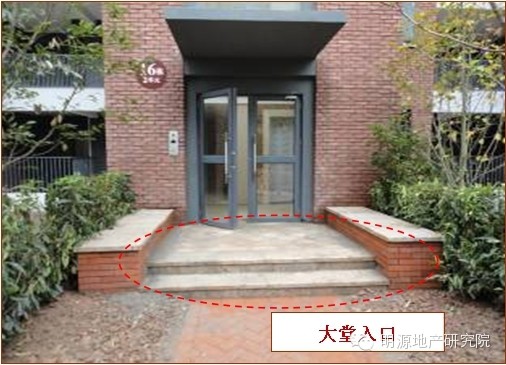

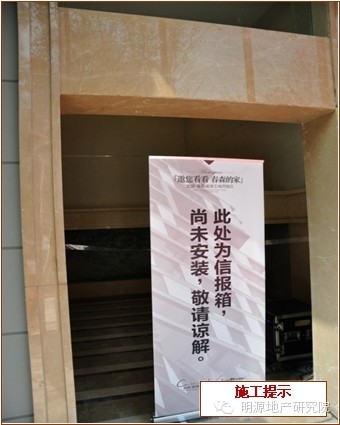

(1)公共區域,裝修完成(大堂內活動裝飾,可酌情完成,如壁掛信報箱、吊燈等;門護膜可不拆除,首層、標準層地面保護拆除)。
(2)過道硬裝完成,樓梯間鋪磚完成、扶手完成,清潔完成。
(3)公區軟裝部分可做好準備(如有可能可做個別樣板擺放,以輔助溝通)。
6.戶內地面
(1)地面平整、清潔、無空鼓。
(2)光面地坪不得有裂紋、脫皮、麻面、起砂等缺陷。
(3)踢腳線深灰色、顏色均勻,高120mm,無地暖房間沿地面下翻20mm,有地暖房間下翻50mm。
(4)設伸縮縫,成型質量順直。
7.戶內天棚/墻面
(1)天棚/墻面陰陽角順直,板底平整。
(2)梁無大小頭及梁底無翹曲現象。
(3)膩子干凈無污染,無掉粉現象。
(4)斜屋面天棚、墻面陰陽角順直。
(5)圓弧門洞陽角弧度美觀。
8.戶內廚衛間
(1)天棚/墻面陰陽角順直;板底砼基面打磨平整或刮膩子。
(2)預留線盒安裝到位,與墻面膩子接縫平整,不同交界面界面清晰,無交叉污染。
(3)廚房、衛生間門套順直、膩子墻面內翻50mm。
(4)廚衛防水按照設計要求及公司標準做法完成。防水完成高度界限清晰、順直。(防水保護層按照地方要求執行)。
(5)廚衛閉水試驗等功能測試完成(關水酌情處理) 。
9.戶內門窗

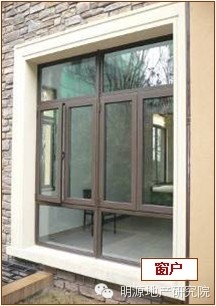

(1)門窗安裝完畢,門窗五金件調試完成,成品保護完整;必要時(如落地玻璃門)標示安全防撞條。
(2)窗戶欄桿安裝完成。
(3)門窗、欄桿清潔完成。
10.戶內電氣終端
(1)戶內強弱電箱、可視對講、預留線盒安裝方正,標識齊全;與墻面膩子接縫平整,無交叉污染。
(2)配電箱內回路標示齊全。
11.戶內水暖終端
(1)管道安裝牢固,橫平豎直、部件齊全,支架間距均勻。
(2)管道表面無劃傷及碰傷,接口嚴密無滲漏,管根收口平整,無滲水現象,管道無污染。
(3)水暖終端標示清晰,成品保護完整。
12.陽臺
(1)陰陽角順直;梁方正,寬度一致。滴水線條寬度一直,滴水線順直明顯。
(2)涂料分色界面清晰順直,無污染露臺、陽臺等。
(3)墻角踢腳線高度一致,出墻線條均勻。

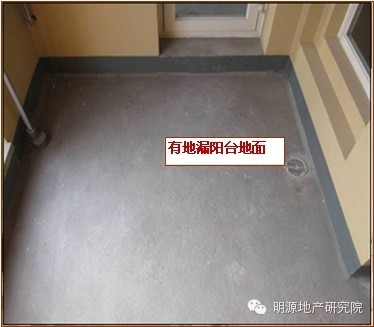

(4)陽臺地漏處不得有倒坡和積水。光面地坪不得起殼、拉毛地坪應紋理一致。
(5)陽臺欄桿安裝完成。
13.電梯
(1)安裝、調試完成。

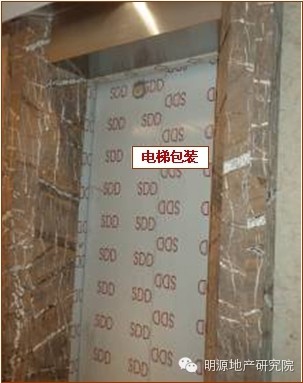

(2)電梯包裝及轎廂內外保護完成。
(3)張貼電梯使用須知及特種設備使用許可證(復印件)。
(4)電梯五方對講完成。
三、室外建筑環境的要求

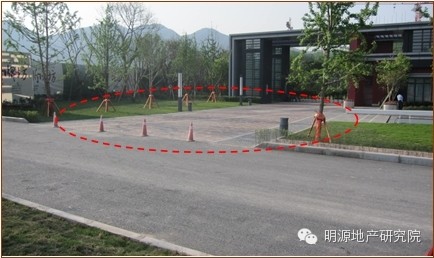

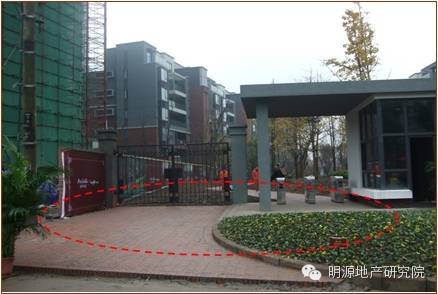

1. 園區出入口
(1)與園區外市政道路接口完成。
(2)園區出入口軟景、硬景完成。
(3)崗亭完成、路面鋪裝完成。
(4)人行和車行道閘預留到位,安裝、調試可稍緩,交房時須安裝調試完成。
(5)出入口清潔完成。
2.園區主干道
(1)道路基層完成,平整且沖洗干凈,瀝青面層施工可稍緩。

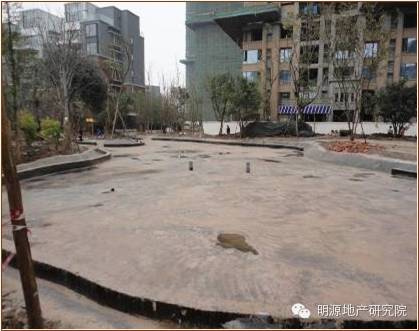

(2)喬木完成率達100%,灌木根據季節酌情處理,土方造坡全部完成,種植土精平。
3.園區宅間

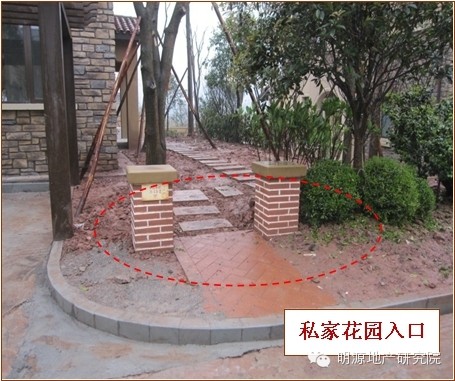

(1)開放動線業主步行通道、私家花園入口、接大堂入口的線路鋪裝完成(安全、干凈、整潔、通暢)。宅間道路鋪裝完成。
(2)喬木完成,大灌木完成,小灌木及地被可酌情處理,場地平整完成。
(3)景觀未完成部分一定要保持工作面的整潔,所有裸土要做到精平。
4.私家小院(花園)

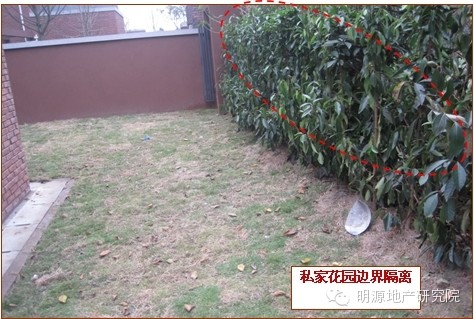

(1)私家花園邊界隔斷完成,場地平整完成,井蓋和水篦子安裝完成。
(2)私家花園地被酌情處理。
(3)特別要求:私家花園內不能有建筑垃圾。
5.室外私家車位
(1)車位基層完成,面層鋪裝可酌情處理,無建筑垃圾、積水。
(2)路沿石或擋土石施工完成,車位周邊喬木完成,灌木、地被酌情處理。
(3)廊架安裝完成。
6.水體及室外泳池
(1)水體、室外泳池結構層、防水層、保護層完成。水體裝飾完成,游泳池拼花酌情處理,游泳池周邊設臨時防護。
(2)水體調試酌情處理。
(3)清潔完成。
7.圍墻及周界安防
(1)園區周界必須封閉(除必要施工通道外)。

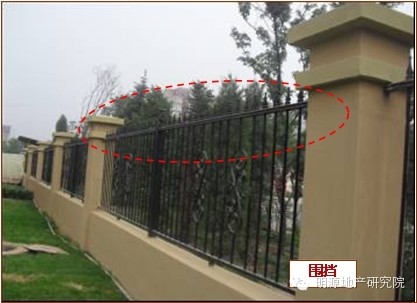

(2)圍墻完成、鐵藝安裝完成。
(3)周界安防安裝可酌情處理,但交房前須完成調試。
四、室外工程要求
市政設備、設施:

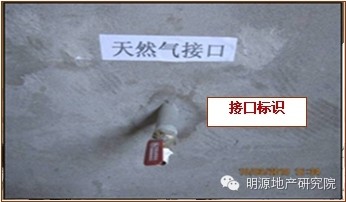

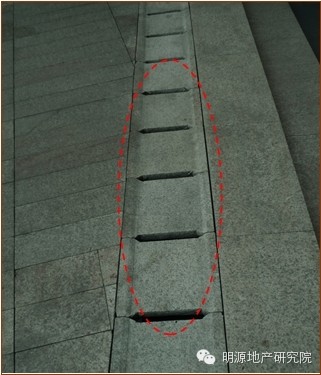

(1)各種室外管網、散水溝在開放日前完成。
(2)箱變、燃氣調壓箱、生化池(化糞池)、室外熱力小室、室外通風井等完成。

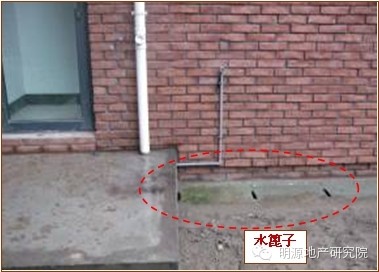

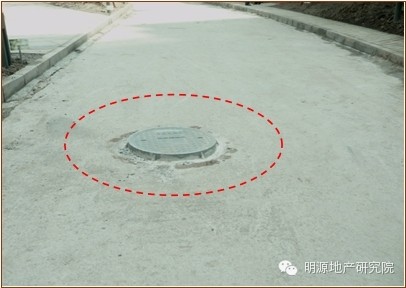

(3)井蓋、雨水篦子安裝到位或封閉保護(確保交通安全)。
五、開放區地下室、車庫要求
(1)地下室(車庫)頂棚、墻面、地面完成;無積水、無垃圾。車庫內排水溝水篦子、井蓋安裝完成。
(2)機電系統安裝完成。

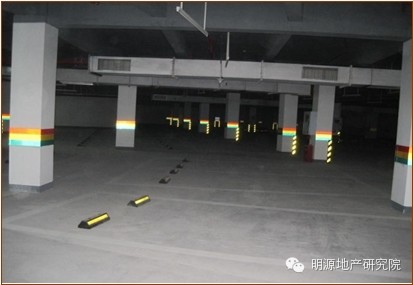

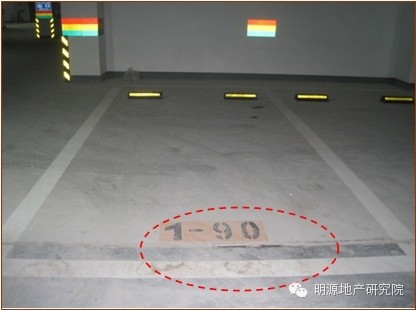

(3)車位畫線及編號完成,車庫導示酌情處理。未安裝正式標識前,車庫內設臨時導示。
(4)車庫內施工材料集中堆碼,整齊有序,不影響交通路線。
(5)車庫內不允許有住宿、晾曬等不文明現象。
六、開放區地下室及車庫出入口要求

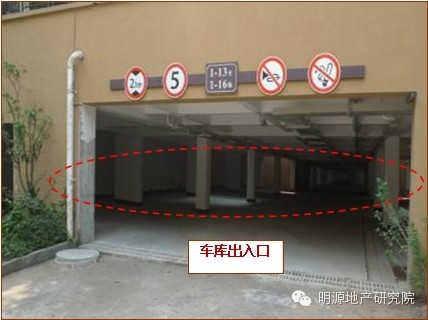

(1)車庫出入口排水溝及坡道截水溝水篦子安裝完成。
(2)車庫出入口車行通道路面基層完成。
(3)車庫入口人行通道鋪裝完成,路面清潔。
七、園區臨時圍擋及防護要求
(1)項目分期實施交付時,開放區域與在建施工區域按照開放包裝方案,在保證安全的前提下,做隔離包裝處理。

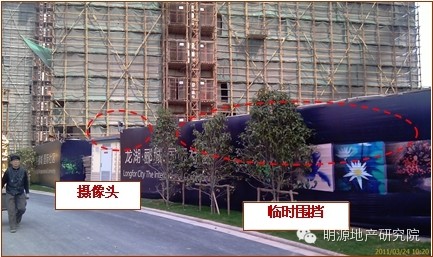

(2)設置牢固的臨時圍擋,過渡一年以上須考慮圍擋耐久性并作美化處理。
(3)圍擋周界安防安裝可酌情處理,但交房前須完成調試。

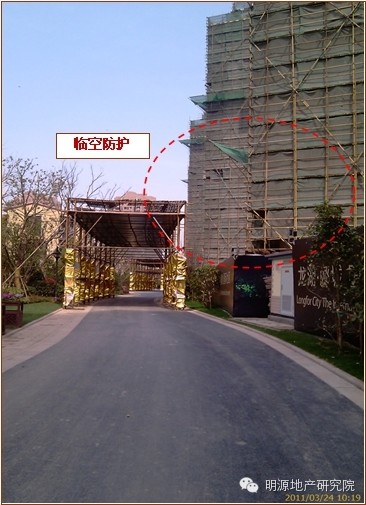

(4)開放區與施工區分界臨空防護完成。
八、開放日包裝及導示要求
園區導視系統建議完成,若不能完成則需有臨時導視系統,做到美觀大方。開放日包裝及導示包含以下內容:
(1)包裝類包括:請柬、園區門口、道路節點、活動須知、單元入口、戶內、工地圍擋等。
(2)臨時導示類包括: 園區總圖、交通指引、樓棟編號、戶位號等。
(3)溫馨提醒類包括:戶內配置標準介紹、維保提示、安全預警、景觀效果、物業生活提示、社區文化等。
九、開放日整改要求
(1)開放日前建筑單位工程整改內容包含:
a.現場工程點評提出的相關問題。
b.監理檢查提出的問題。
c.物業前期介入提出的整改類問題。
d.客戶中心交房前提出的需要整改的共性問題。
(2)開放后交房前整改要求:對營銷承諾、業主提出的問題及室外工程應在開放日后立即整改,對不能在交房時完成整改內容,應有應對措施與方案,確保交房按照交房要求成功。
(3)開放日后返修應按照物業的“返修啟動會”的管理要求進行。
十、設備房要求

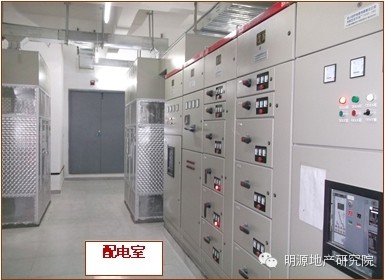

(1)配電室、樓層配電間、中控室、電信機房、水泵房、熱力交換站、空調機房等設備用房,戶內設備安裝就位,具備調試條件。門窗安裝完成形成封閉條件。
(2)電梯機房等需在開放日投入使用的設備間,室內天地墻鋪裝或涂裝完工、清潔完成、門窗安裝完畢。
(3)一般不對外開放,但應達到以上標準。

十一、物業服務中心、集中辦公要求
(1)按集團《物業用房配置標準》執行。
(2)完成室內天地墻精裝,接待臺、背景LOGO墻完工,清潔完畢,具備使用條件。
(3)空調完成安裝和調試,通水、通電、通辦公內部網絡。
(4)外部招牌安裝完成、通往客戶中心道路完工、具備安全行走條件,方便客戶到達。
(5)集中辦公區完成裝修,各功能用房達到使用條件。
